佩列沙茨大橋及連接線項目橋面鋪裝試驗段順利施工完成
- 2021-09-07 14:20:24
- 原創
9月3日下午18:00,在業主、監理、供應商技術工程師、第三方檢測單位的共同見證下,佩列沙茨大橋及連接線項目橋面鋪裝試驗段順利如期完成,試驗段于8月30日開始,經過五天施工,完整模擬了噴砂除銹、防水層施工、RHD鋪裝、澆筑式瀝青攤鋪等工序。
佩列沙茨大橋為6塔中央單索面鋼箱梁矮塔斜拉橋,主橋跨徑為5×285m,大橋總長2404m,除主塔區為鋼混結合混凝土梁外,其余均為正交異性鋼箱梁,橋面寬度為22.5m,其中瀝青面層行車道寬為2×7.8m=15.6m,雙向橫坡為2.5%,中央分隔帶寬為3.5m,兩側人行道寬均為1.7m。
項目鋼箱梁橋面和塔區混凝土橋面的中分帶、車行道、路緣和人行道四個區域共有8種不同的鋪裝結構,本次試驗段進行了鋼橋面車行道、混凝土橋面車行道、鋼橋面人行道、混凝土橋面人行道、鋼橋面路緣等五種不同鋪裝結構的試驗施工,具體鋪裝結構如下:

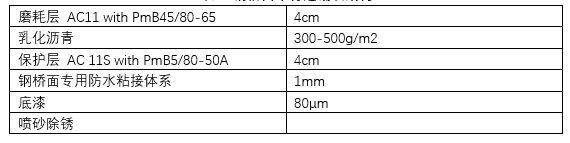

表1 鋼橋面車行道鋪裝結構

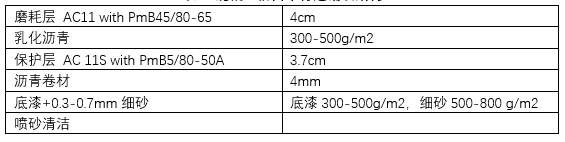

表2 混凝土橋面車行道鋪裝結構
表3 鋼橋面人行道鋪裝結構
表4 混凝土橋面人行道鋪裝結構
表5 鋼橋面路緣鋪裝結構

圖1 自助吸塵拋丸機進行噴砂除銹

圖2 鋼橋面專用防水粘接體系施工

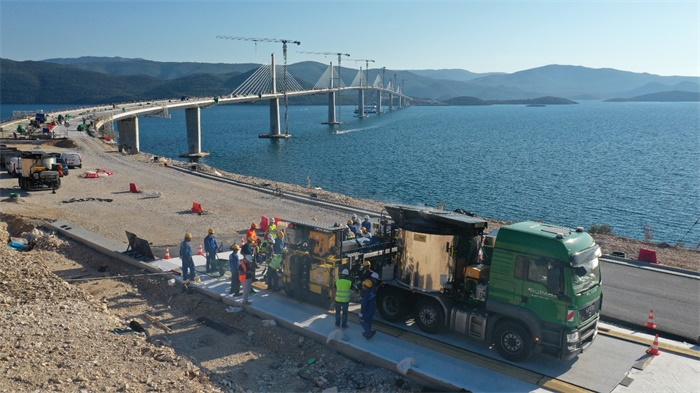

圖3 澆注式瀝青混凝土MA 11S施工
圖4 澆注式MA 11S完成后表觀

圖5 試驗段完工留影
通過試驗段的順利實施,施工作業人員既熟悉了作業流程,又進一步加強了施工技能,并根據試驗段經驗改進了部分施工工藝和施工工具,為橋面鋪裝工作的按期正式開展奠定了堅實的基礎,大橋完工指日可待!
